在廣東省持續推進制造業高質量發展的背景下,“廣東省技術改造監測系統 ”作為企業申報技改專項資金、獲取政策補貼的重要平臺,其填報質量直接影響項目審核效率與資金到賬進度。
本文結合最新政策及實操經驗整理出3個冷門但高效的技巧幫助企業在填報過程中減少錯誤并加快審核進度。
一、填報前準備不足?這3個冷門技巧幫你提速審核
技巧1:【精準賦碼】避免因“無效代碼”導致初審駁回
問題背景
企業在技改系統中提交 “工業技改類” 項目的首要步驟是獲取 “投資項目代碼”。但很多企業在**“賦碼環節”選錯類別**導致后續無法關聯技改補貼申報。
正確操作
1. 選擇正確的賦碼路徑
l 錯誤做法:“投資項目在線審批監管平臺”默認勾選 “登記取碼與備案一并辦理” ——該選項適用于普通基建類投資而非技改類。
l 正確做法:
僅勾選“登記取碼” → 填寫技改相關內容 → 獲取獨立代碼后再回技改系統關聯。
2. 同步更新建設地點/名稱變更
l 若技改項目建設地點或名稱調整:
先到“投資項目在線審批監管平臺”修改代碼信息 → 返回技改系統點擊【同步】
效果
減少因代碼不匹配導致的初審駁回(約節省5個工作日)。
技巧2:【動態填報】利用半年度進展報告預審材料
問題背景
多數企業在完工后才突擊整理材料導致邏輯矛盾或數據缺失。實際上每半年的進展填報是預審的關鍵窗口期[2]。
優化策略
1. 7月和1月的填報不僅是“交作業”
同步上傳佐證材料:
l 設備采購發票掃描件(即使未付款也備注合同編號)。
l 施工進度照片(按東南西北四個方向存檔)。
2. 提前模擬完工評價
在進展報告中嵌入第三方評價關注點:
l 節能指標對比表(如單位能耗下降比例)。
l 投資進度與預算偏差說明。
效果
完工評價階段可縮短至少10天(第三方機構更易認可連續性數據)。
技巧3:【反向校驗】用稅務數據自動核驗投資額
常見錯誤
企業在填報固定資產投資額時手動計算錯誤導致與稅務系統的完稅證明不一致。
解決方案
1. 利用稅務系統的“反向匹配”功能
2. 下載增值稅發票認證清單(篩選“固定資產”類別)。
3. 與技改系統中的《非金融資產投資情況表》逐條核對。
4. 重點核驗項
設備類投資:
l 發票名稱是否含“生產線”“機床”等關鍵詞。
l 稅率是否為13%(避免混淆服務類發票)。
效果
財政審核階段因數據矛盾被退回的概率降低70%。

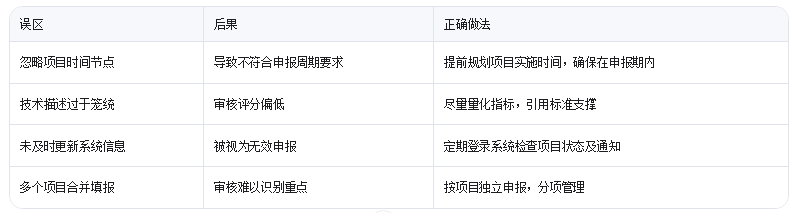

二、常見填報誤區與避坑建議匯總
三、結語:掌握細節技巧,提升技改申報成功率
在“廣東省技術改造監測系統”中填報項目,看似只是數據錄入的過程,實則每一個字段、每一份材料都可能影響最終的審核結果。尤其是對于中小企業而言,技改補貼往往是緩解資金壓力、推動轉型升級的重要助力。
因此,在填報過程中,不僅要關注政策導向,更要重視填報細節。掌握上述3個冷門技巧,不僅能讓你的項目審核提速,還能提高整體申報成功率。
科泰集團(http://www.hsloq2267.cn/)成立16年來,致力于提供高新技術企業認定、名優高新技術產品認定、省市工程中心認定、省市企業技術中心認定、省市工業設計中心認定、省市重點實驗室認定、專精特新中小企業、專精特新“小巨人”、專利軟著申請、研發費用加計扣除、兩化融合貫標認證、科技型中小企業評價入庫、創新創業大賽、專利獎、科學技術獎、科技成果評價、科技成果轉化等服務。關注【科小泰】公眾號,及時獲取最新科技項目資訊!
